Red Eléctrica del Norte

Redinter en Chile, es propietaria del 69,9 % del capital social de Red Eléctrica del Norte S.A (REDENOR) y Cobra Instalaciones y servicios del 30,1 %.​ ​ ​

En mayo del 2016, REDENOR resultó adjudicataria del proyecto de construcción, operación y mantenimiento de una Línea de Transmisión de 278 km de circuito en 220 kV, junto a la construcción de una nueva Subestación Nueva Pozo Almonte y tres entradas de línea el cual fija el inicio de un plan de negocio de Expansión de los Sistemas de Transmisión Troncal de Ejecución y Explotación a través del decreto exento Nº 373, con el Ministerio de Energía de Chile.​ ​ ​

El proyecto, que opera bajo el nombre de contrato "Condiciones de ejecución y explotación de la obra nueva perteneciente al Sistema de Transmisión Nacional", contempló dos etapas: en la primera se construyó la Subestación Seccionadora NPA 220 kV, que secciona el circuito 220 kV Pozo Almonte-Lagunas, y en la segunda etapa 2 se construyó la Nueva Línea 2x220 kV de 7 km de circuito entre S/E Nueva Pozo Almonte - Pozo Almonte, tendido primer circuito; Nueva Línea 2x220 kV de 38 km de circuito entre S/E Nueva Pozo Almonte – Cóndores, tendido del primer circuito; y Nueva Línea 2x220 kV de 232 km de circuito entre S/E Nueva Pozo Almonte – Parinacota, tendido del primer circuito. ​ ​ ​

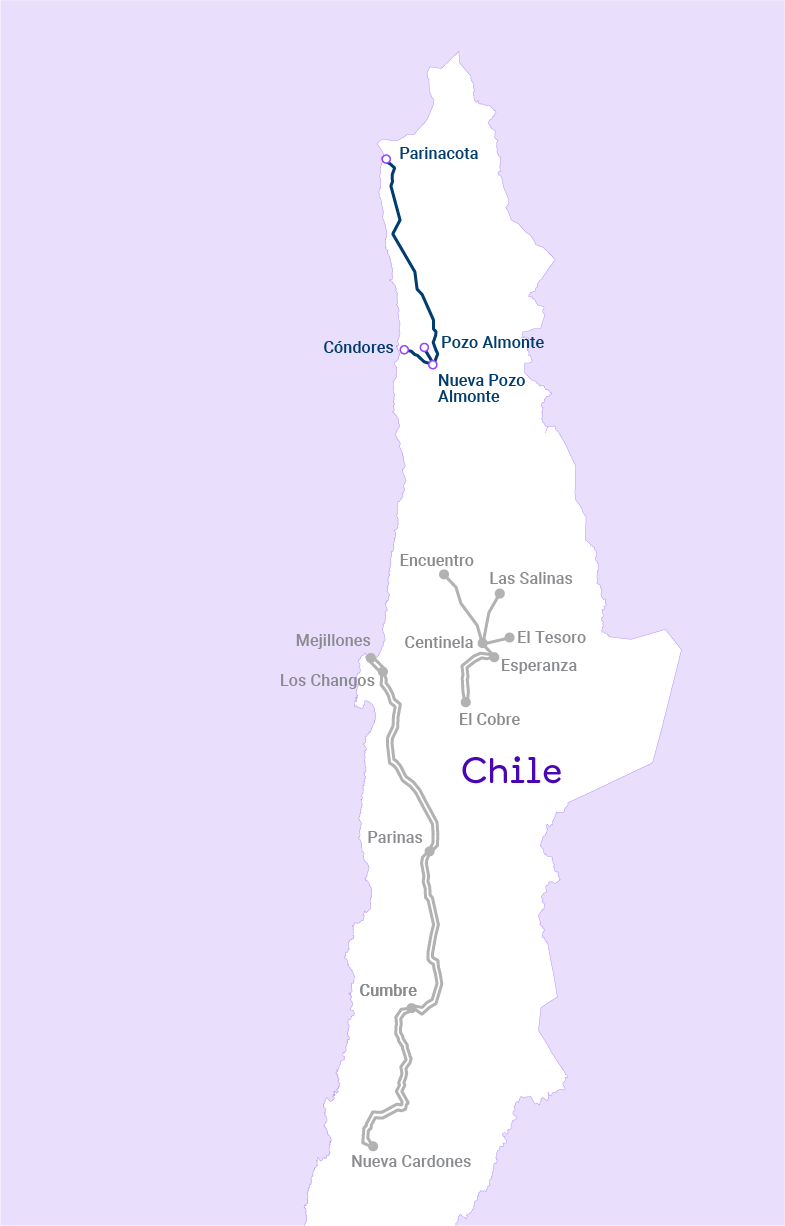

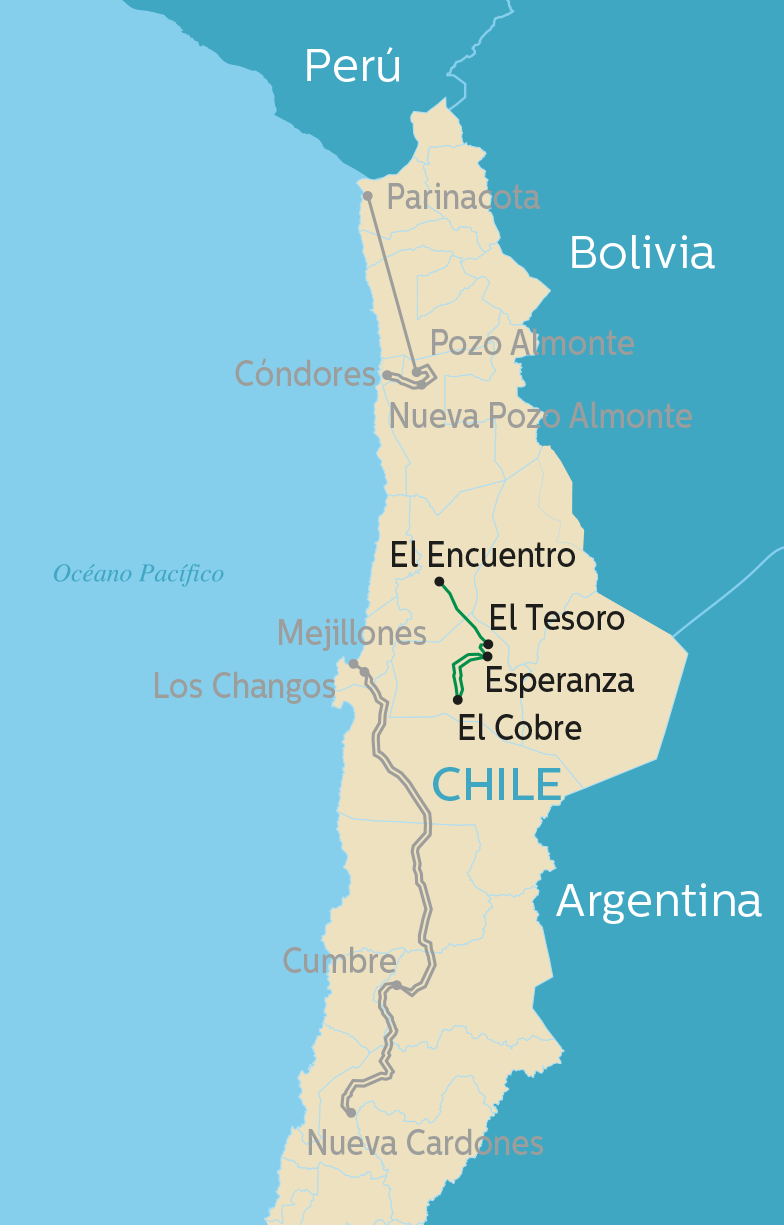

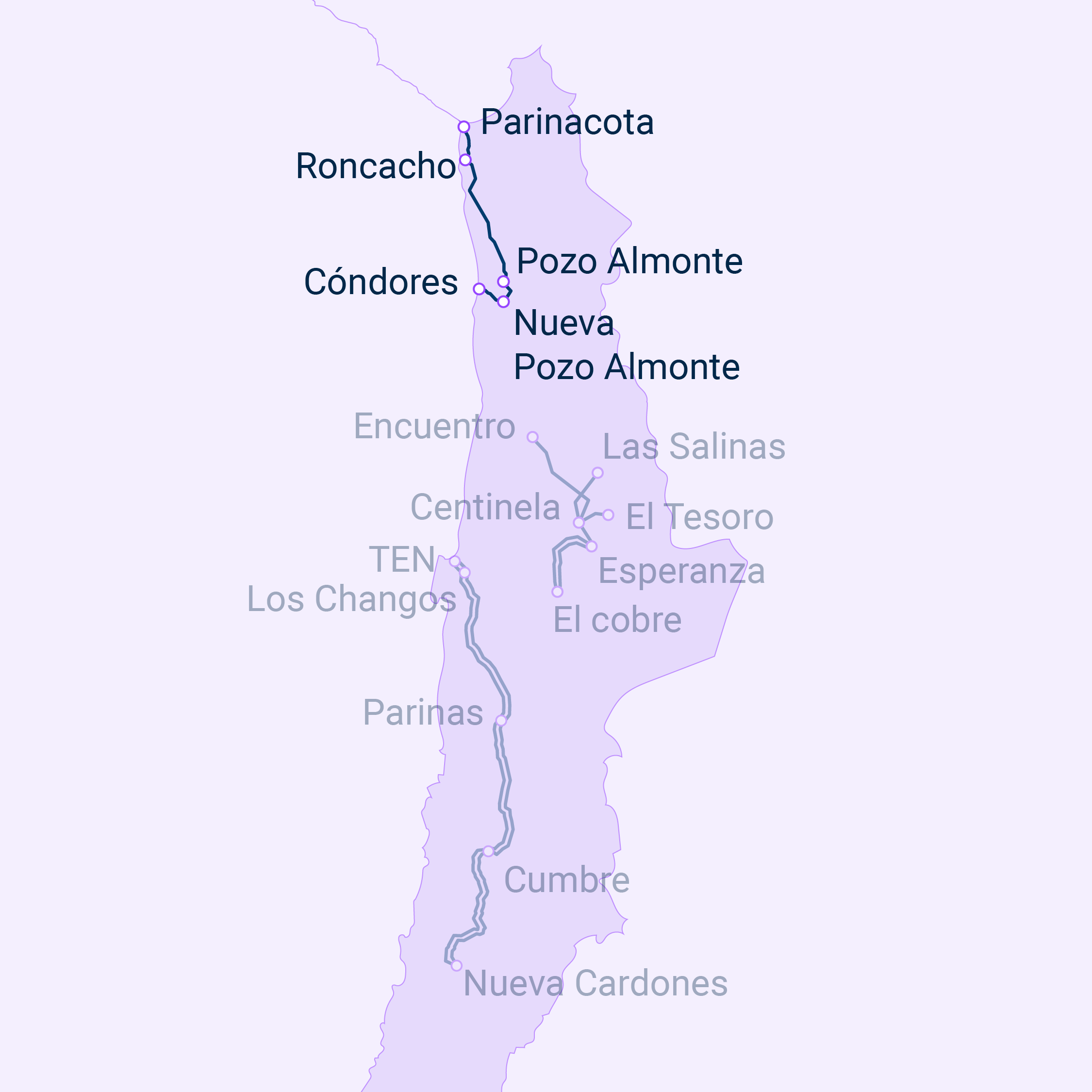

La subestación se ubica en el área rural de la Comuna de Pozo Almonte, y las líneas recorren diferentes zonas simbólicas, como la Tirana, Pampa del Tamarugal y Valle de Azapa.



Redenor

Descripción del proyecto

Nombre del cliente:Ministerio de Energía - Gobierno de Chile
Nombre del contrato:Condiciones de ejecución y explotación de la obra nueva perteneciente al Sistema de Transmisión Nacional:
  • Tendido del primer circuito: Subestación Seccionadora Nueva Pozo Almonte 220 kV
  • Nueva Línea de transmisión 2x220 kV entre S/E Nueva Pozo Almonte - Pozo Almonte
  • Tendido del Primer Circuito: Nueva Línea 2x220 kV entre S/E Nueva Pozo Almonte - Cóndores
  • Tendido del Primer Circuito: Nueva Línea 2x220 kV entre S/E Nueva Pozo Almonte – Parinacota
Código del Contrato:Decretos N° 373, Resoluciones, Solicitudes y Normas De Interés Particular.
Plazo de ejecución de los trabajos:48 meses
Fecha de inicio:05 de febrero del 2018.
Fecha de término:05 de marzo del 2022.
Ubicación de las Obras:Región de Arica y Parinacota
Características del trabajo a realizar:
  • SE Seccionadora Nueva Pozo Almonte 220 kV
  • LT Nueva Pozo Almonte-Pozo Almonte 220 kV
  • LT Nueva Pozo Almonte- Cóndores 220 kV
  • LT Nueva Pozo Almonte- Parinacota 220 kV
  • Paños Acometida SSEE llegada ENGIE (SE Pozo Almonte)
  • TRANSEMEL (SE Cóndores y SE Parinacota)
